5.2.1地基處理
地基作為廣場面層的下承層,在面層施工前必須通過處理,提高地基的密實度,提升地基承力,避免廣場在使用過程中出現不均勻沉降。應嚴格控制回填土的含水量,施工前應進行檢驗。當土的含水量大于最佳含水量范圍時,應采用翻松、晾曬、風干法降低含水率,或采取換土回填、均勻摻入干土或其他吸水材料等措施來來降低含水率。若由于含水量過大夯實時產生橡皮土,應翻松晾干至最佳含水量時再回填夯實。如含水量偏低,可采用預先灑水潤濕?;靥钔翍此x用的土料、壓實機械的性能,通過試驗確定含水量控制范圍、每層鋪土厚度及壓實遍數,進行水平分層鋪土碾壓。
5.2.2碎石墊層
在鋪筑碎石墊層前,將標高控制點引測到施工現場,本工程按5米間隔設置控制標高的鋼筋樁作為標高控制點,并按設計坡度進行放坡。碎石墊層鋪筑后,大面積處采用壓路機進行壓實,局部采用蛙式打夯機多次夯實。
5.2.3混凝土墊層
按設計坡度計算混凝土墊層標高,間隔5米設置鋼筋樁,施工過程中應盡量一次性成型。本工程采用商品混凝土進行施工,按設計強度等級要求定制商品混凝土,并且加強對混凝土澆注質量進行控制,將混凝土振搗密實后用長1m以上的直尺將頂面刮平。頂面稍干一點,再用抹灰砂板抹平至設計標高?;炷潦┕ね瓿珊?,即時開始養護,養護期應為7 天以上,本工程采用塑料薄膜覆蓋在廣場的混凝土墊層上進行養護。為防止因氣候影響廣場面層產生不規則收縮裂縫,混凝土墊層施工縫的留設位置選擇在面層石材的拼縫處,與石材拼縫平行,具體的位置考慮留設在變截面最窄位置,通過對石材尺寸模數計算確定合理位置。施工時主要留設在水池邊線位置以及明溝轉角處。
5.2.4測量放樣
以施工圖和加工翻樣單為依據,熟悉了解各部位尺寸和具體的施工要求,弄清楚各相關部位的相互關系,轉角陰、陽角之間的相互關系。將地面墊層上的雜物清除干凈,用鋼絲板刷刷掉粘結在墊層上的砂漿,并清掃干凈。彈線、定標高。為了控制地面花崗石的板塊位置,在試排前在每個鋪設區域,按設計施工圖的要求,先在墊層上將控制線彈好,同時用水準儀測好花崗石面層標高,做好標高標記,并設法保護好標記,以確?;◢徥娴氖┕み_到設計標高的要求,同時也確保平整度。
5.2.5試鋪
在正式鋪設花崗石板材前,應對每一區域的花崗石板塊,按設計施工圖中的圖案、顏色、紋理進行試拼,試拼后應編號,然后按編號將試拼后的石材擺放整齊。
5.2.6基層掃漿并鋪設砂漿結合層
對清掃干凈的基層用清水濕潤,然后用水灰比為0.4的素水泥漿刷一層掃漿,掃漿面積一次不要過大,隨鋪砂漿隨刷,根據測定的板面標高線控制結合層砂漿的鋪設厚度,根據上述彈好的控制線,拉好十字控制線,然后開始鋪設結合層1:3干硬性水泥砂漿(干硬程度以手捏成團,松手落地即散為宜),厚度控制以放上花崗石板塊時高出頂面標高線3mm為宜,鋪好后用長直尺刮平,再用木蟹拍實找平。結合層砂漿一次不宜鋪設面積過大,以免干結,影響質量。
5.2.7鋪貼
石材事先用水浸濕,待擦干、晾干后方可鋪設。根據拉好的十字控制線,縱橫各鋪一行,作為大面積鋪設的控制基準線。依據試拼、試排時的編號或記號,按設計施工圖圖案的要求,從十字控制線的交點開始鋪貼。先將板塊對好縱橫控制線陰角,在已鋪好的干硬性砂漿結合層上,用橡皮錘敲擊木墊板,振實砂漿使板材到達預定標高后,將石材掀起移至一旁,檢查砂漿表面與板塊之間是否相貼合,如發現有空虛之處,應用砂漿填補,然后正式鑲鋪。正式鑲鋪時先在水泥砂漿結合層上滿澆一層水灰比為0.5的素水泥漿(用壺使水泥漿均勻),然后再鋪板塊,安放時四角同時往下落,用橡皮錘輕擊木墊板,根據標高控制線找平,完成第一塊鋪貼,向兩側和操作人員背后方向順序漸退鋪貼。鋪完縱、橫行之后有了樣板參照,可分段、分區域、分塊依次鋪砌。一般從中間向兩邊、向外逐步退至出口,以便于成品的保護。
5.2.8切割石材

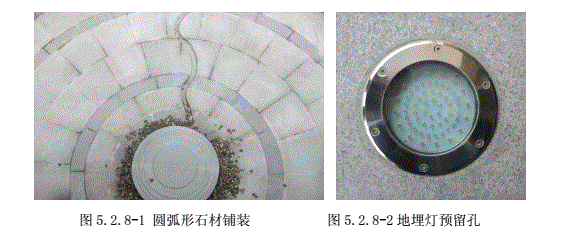

花崗巖石材施工過程中砌割工藝相當重要,可以說是“點晴之筆”,本工程切割重點主要是明溝周邊的切割、墻角周邊的切割以及不銹鋼蓋板上石材切割,在切割施工時,現場采用預先通長彈線,然后再做切割,確保了縫隙的順直、大小均勻。對于圓弧形石材切割,考慮施工現場的加工工藝條件有限,統一委托石材加工廠家進行加工,確保了弧形的圓順,石材的縫隙大小均勻,拼縫嚴密取得較好的效果。見圖5.2.8.1-1 圓弧形石材鋪裝及圖5.2.8.2-2 地埋燈預留孔。
圖5.2.8-1圓弧形石材鋪裝 圖5.2.8-2地埋燈預留孔
5.2.9掃縫及成品保護
在石材鋪砌好48小時內,人員不能在板塊上走動,待48小時后,石材面層滿鋪細砂掃縫掃均,確??p隙填嵌密實。
5.2.10脹縫留設
為避免鋪裝好的石材受熱膨脹帶來的質量問題,根據本工程采用的板材尺寸規格偏小,熱膨脹量在板材縫隙中消耗較多,故在縱橫方向每隔30m預留一道1cm寬的脹縫,留設位置一般選定在不同材質的石材分隔處,并與混凝土墊層脹縫位置對應,混凝土墊層脹縫寬度為1cm,采用瀝青油膏填滿,面層石材采用硅膠進行封口。既滿足了使用功能要求又做到了美觀。
6、質量檢查
施工過程中,管理人員及時跟蹤檢查施工質量狀況,發現問題及時進行整改,質量檢查標準按照表6 石材鋪砌允許偏差表執行。本工程通過認真落實各項質量措施,工程實體質量得到了有效的控制。
表6 料石鋪砌允許偏差表
項目 |
允許偏差 |
檢查頻率 |
檢查方法 |
|
范圍 |
點數 |
|||
縱斷高程(mm) |
±10 |
10m |
1 |
用水準儀測量 |
中線位移(mm) |
≤20 |
100m |
1 |
用經緯儀測量 |
平整度(mm) |
≤3 |
20m |
1 |
用3m直尺和塞尺連續量取兩尺,取最大值 |
寬度(mm) |
水小于設計規定 |
40m |
1 |
用鋼尺量 |
橫度(%) |
±3%且不反坡 |
20m |
1 |
用水準儀測量 |
井框與路面高差(mm) |
≤3 |
每座 |
1 |
十字法,用直尺和塞尺量,取最大值 |
相鄰塊高差(mm) |
≤2 |
20m |
1 |
用鋼板量3點 |
縱橫縫直順度(mm) |
≤5 |
20m |
1 |
用20m線和鋼尺量 |
縫寬(mm) |
﹢3 ﹣2 |
20m |
1 |
用鋼尺量 |
圖6 工程實體照片
7、結語
廣場花崗巖鋪裝質量控制是一個系統的過程,方方面面的經驗還需進一步積累總結,這項工作需要持之以恒的做下去,一方面能節約成本、減少工期上的浪費,另一方面更能產生很好的社會效益。
【參考文獻】
[1] JC/T79--2001《天然花崗石建筑板材》
[2] CJJ1—2008《城鎮道路工程施工與質量驗收規范》
