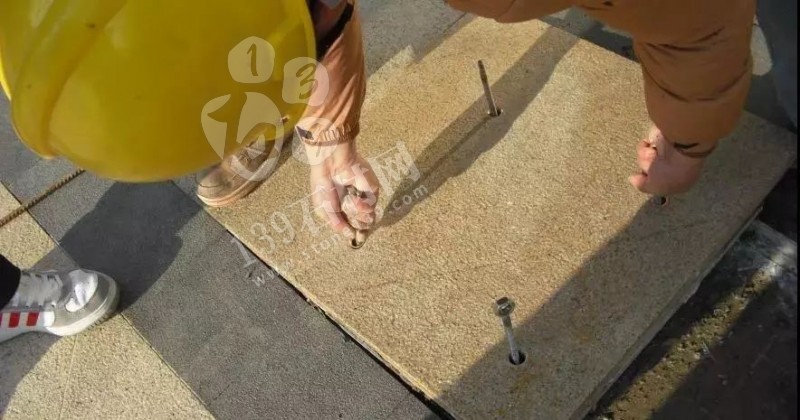

專用勾縫劑和專用勾縫工具

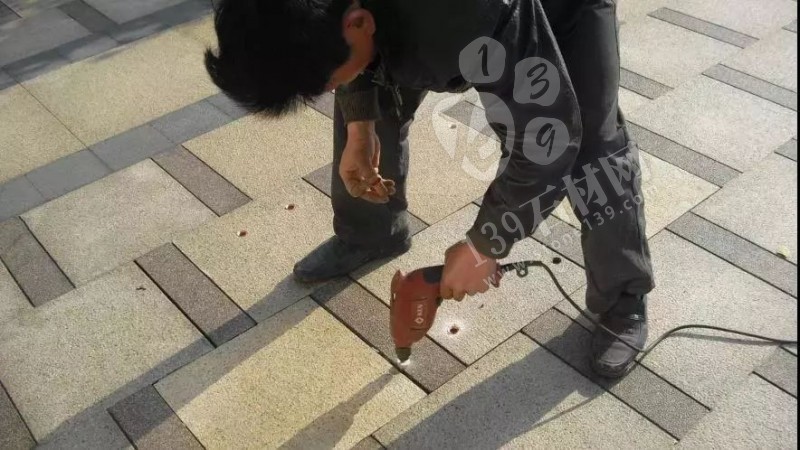

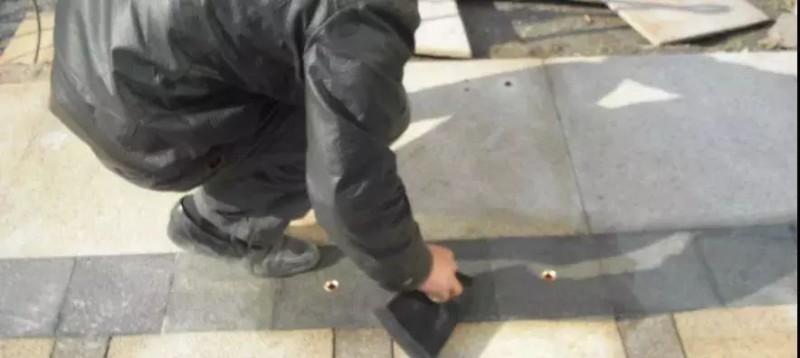

“根據縫寬要求(基本縫寬為5MM),用不銹鋼進行現場打磨,直至寬度符合縫寬要求。在實際施工時,先用專用勾縫劑進行掃縫,后用專用工具進行壓縫,每條縫都要壓來回方向兩遍,以保證縫端頭位置為直角而不是圓弧”。

.jpg)

硬質鋪裝面上的窨井蓋板做法
因現場市政窨井較多,為了減小窨井蓋對硬質面層的影響,我們在借鑒深藍廣場的基礎上進行了適當改進。具體實施如下:
1、根據市政窨井蓋板位置固定不銹鋼框架,保證市政檢修使用;

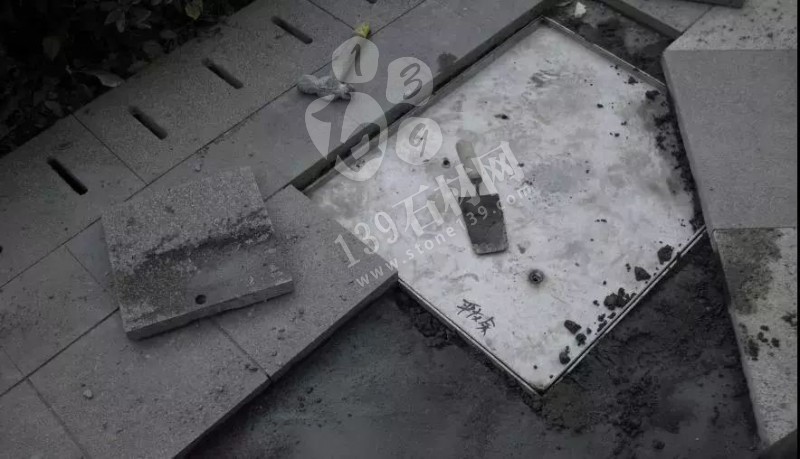

2、根據框架大小,再結合面層鋪裝材料規格決定不銹鋼井蓋大小;
3、根據面層開孔位置在井蓋底部焊接鏍帽,井蓋上方用水泥砂漿和面層材質黏結;

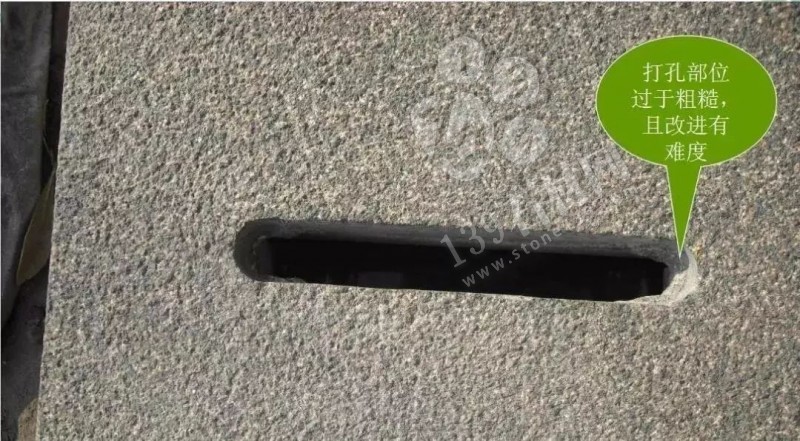

4、面層開孔部位用銅管修飾,增加美觀度。

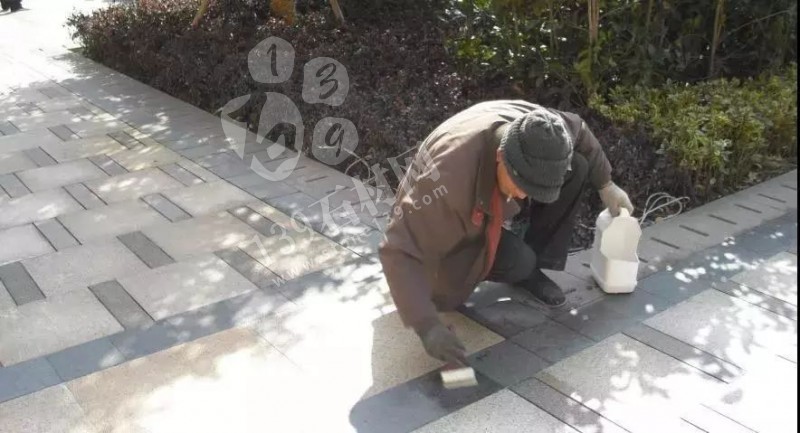

勾完縫后的清洗
一、鋪裝面層最后工序——面層保濕

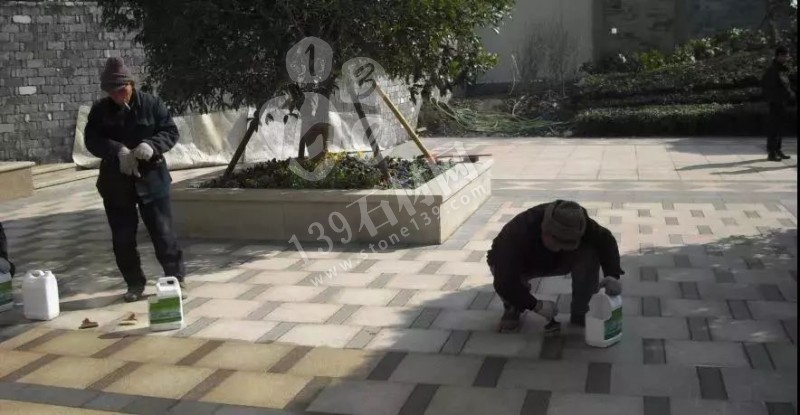

做保濕防護劑是石材鋪裝面層最后一道工序,為保證保濕效果,在刷防護劑前安排了機械全面清洗。

二、經驗教訓——排水不暢

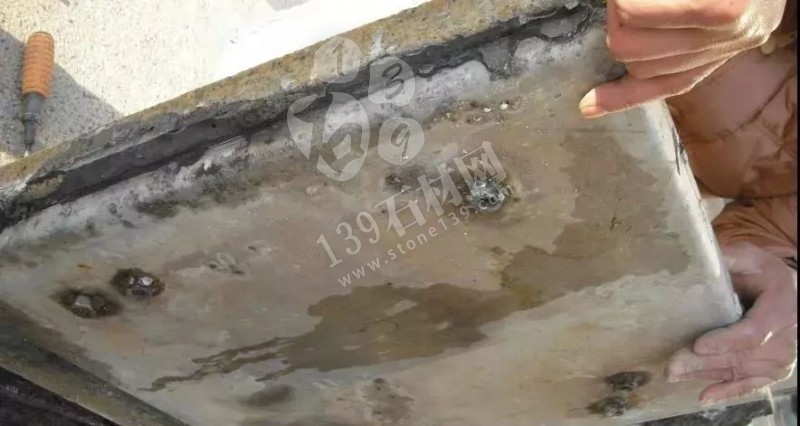

施工現場基層施工時雖然進行了拉線控制標高,進行了一定程度的基層放坡,但因放坡系數為5/1000,不滿足排水需要,造成雨天局部有積水。 改進措施: 在基層施工時就放坡到位,一般需15/1000-30/1000。

三、經驗教訓——交底不到位
因事先與鋪裝工人交底不到位,在該區域施工時,鋪裝工人只拉橫向線控制,造成400*100貴妃紅小條不在同一直線上,發現后進行返工,增加豎向拉線。
改進措施:在工人進場時,將不同形式的鋪裝要求進行全面交底,或在每一個鋪裝形式剛開始時在現場進行仔細交底。工程管理人員在某道工序剛開始時應多在現場。

四、經驗教訓——不了解具體工藝
物管樓外側水溝蓋板使用過多,且蓋板開孔拉槽施工工藝與理想要求有差距,且每塊蓋板都為活動板,對以后維護有一定麻煩。改進措施:在水溝蓋板施工圖確認前先對其施工工藝能達到的效果進行打樣了解(現場沒有實施)。以后排水溝蓋板處理時,不用全部開孔,隔一定間距設置一集水口,其余部位用弧型板材形成匯流后接入集水口。

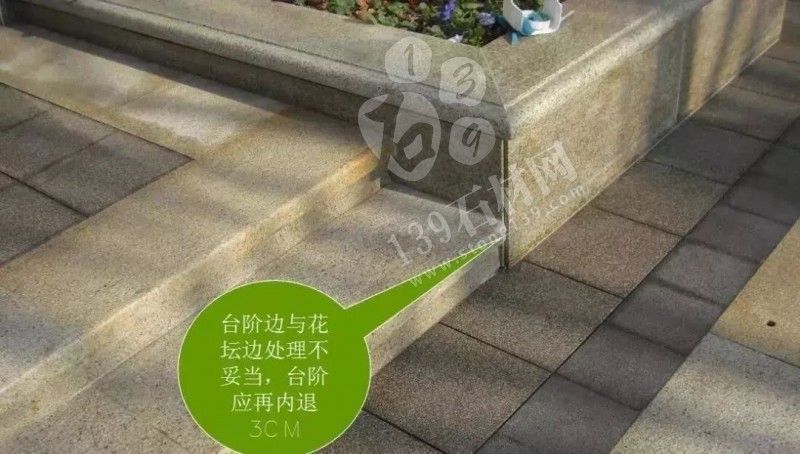

五、經驗教訓——臺階部位需處理

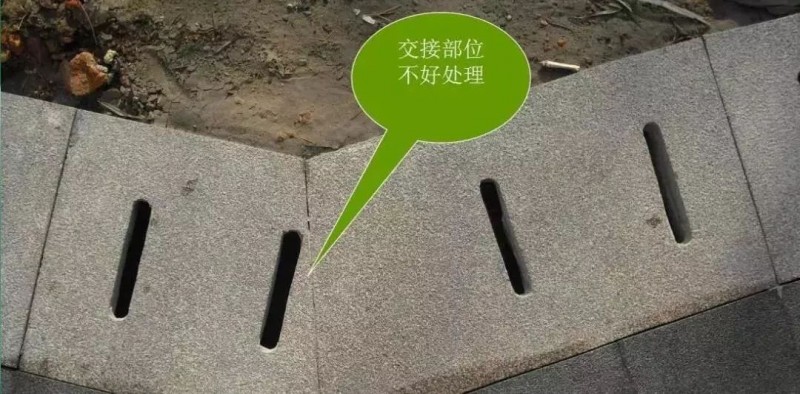

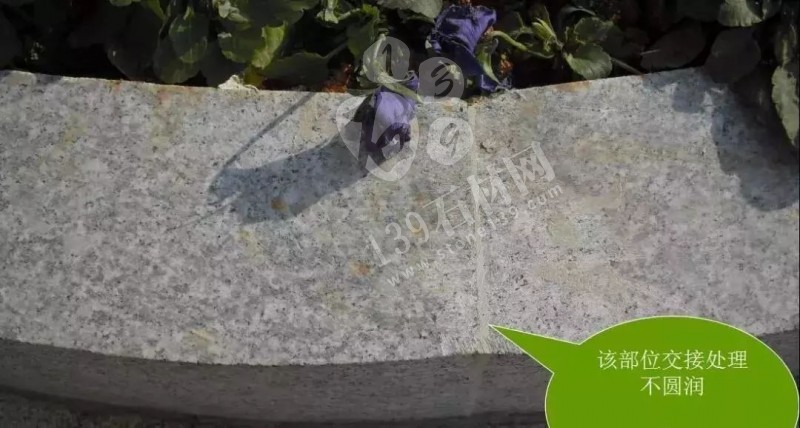

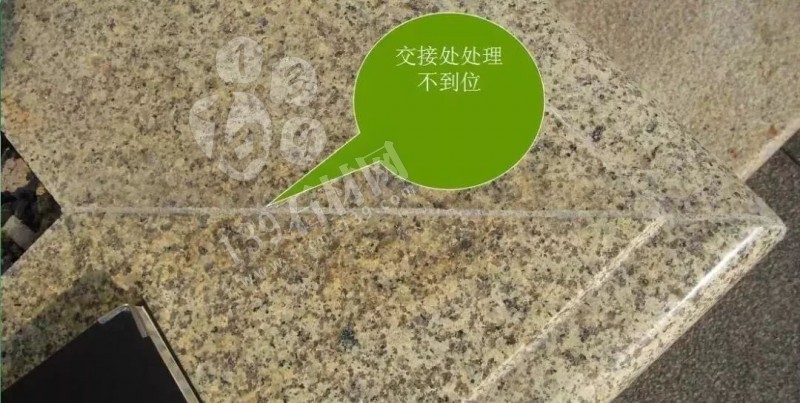

六、經驗教訓——交接處處理

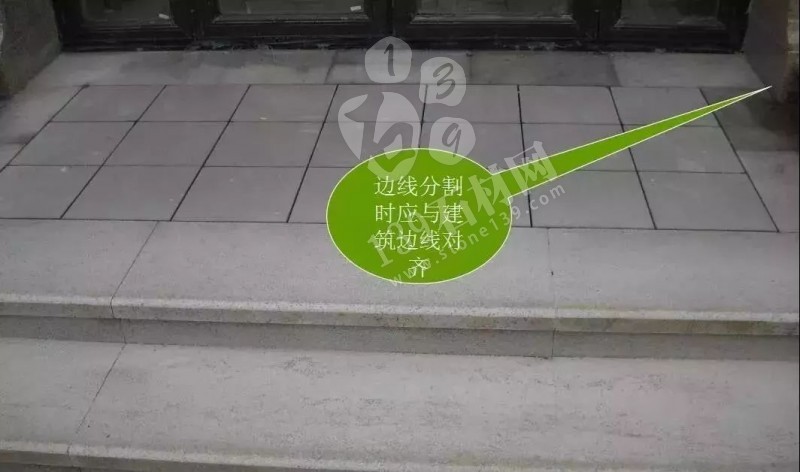

七、經驗教訓——鋪裝排版不全面、交接處處理不到位
臺階分割與臺階上方平臺鋪裝造成現場這種狀況是因為現場管理人員沒有讓施工單位提交排版圖,也沒有及時將現場情況與設計人員溝通,進行系統性的整理各部位交接關系,直接讓施工單位下料。
改進措施:
1、工程管理人員應督促施工單位及時遞交所有鋪裝面排版圖,尤其是臺階部位排版,要把臺階與周邊關系都明確表示,在排版圖確認前不準施工。
2、臺階板板厚誤差,可在圓弧倒角起始部位增加線條,通過線條調整板厚誤差,使倒角部位臺階板厚度一致。且異型線條需在加工場加工完后進行安裝,不得在現場進行切割打磨。
3、為使花池壓頂在45度交接處密合且不爆邊,在實際施工時應適當加長1MM左右,方便根據現場調整,對交接縫部位倒1-2MM的角,可以避免施工誤差帶來的邊與邊之間不密縫。

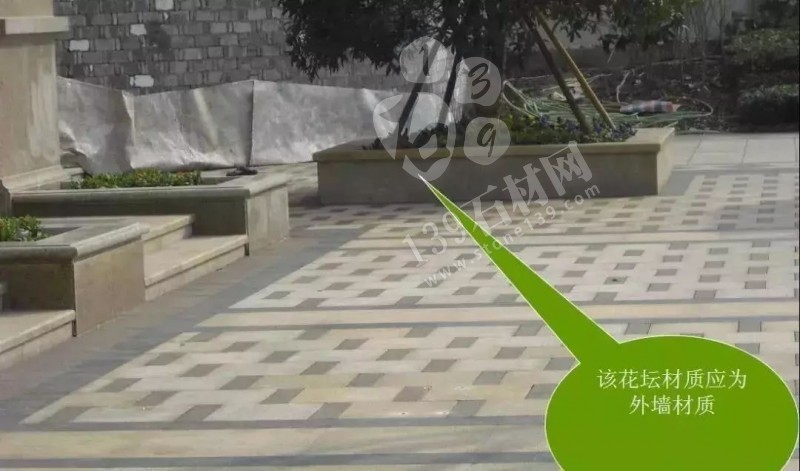

八、經驗教訓——沒有將設計圖紙與排版圖進行核對

該區域施工時,因現場管理人員疏忽沒有將施工單位遞交的排版圖與原設計圖進行仔細核對,造成上述一系列錯誤。改進措施:
1、今后現場管理人員下現場時必須隨身攜帶原設計圖紙,做到邊施工邊核對。
2、如花池側石加工時在保證圓弧半徑不變的情況下,每塊材質兩端加長0.5MM,以方便現場對縫時修整。

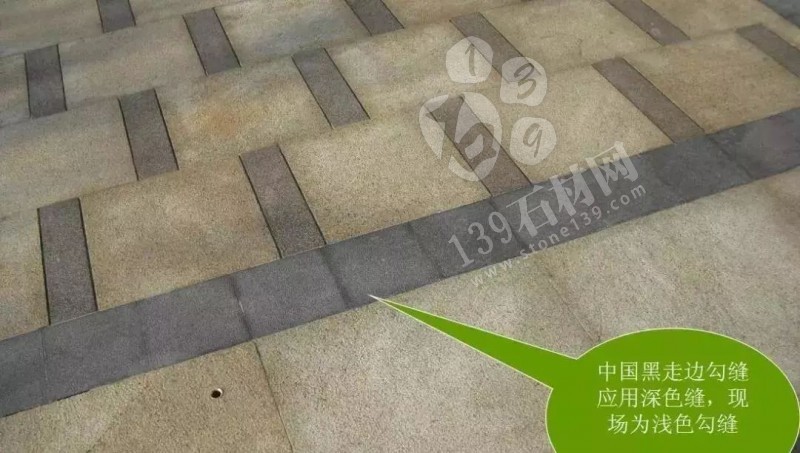

3、現場走邊中國黑石材邊填縫應用深色系,以凸顯走邊的立體感,在實際施工時,若不能把握效果,可以現場做一段施工樣板,確認效果后大面施工。

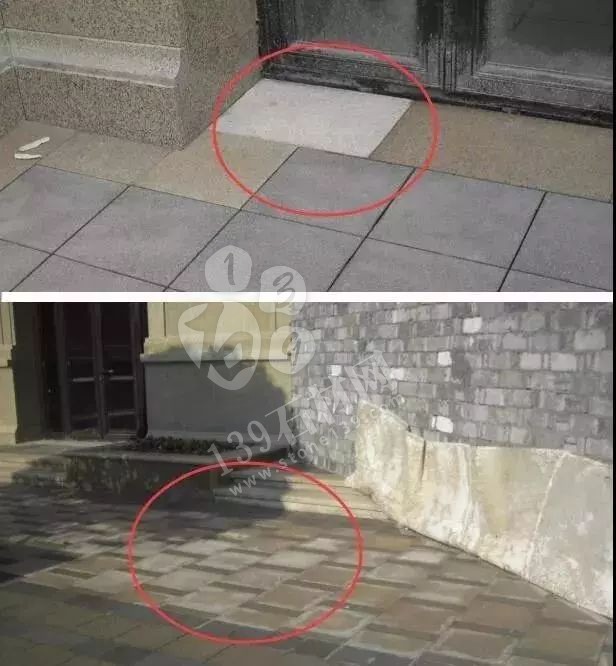

審圖不夠仔細

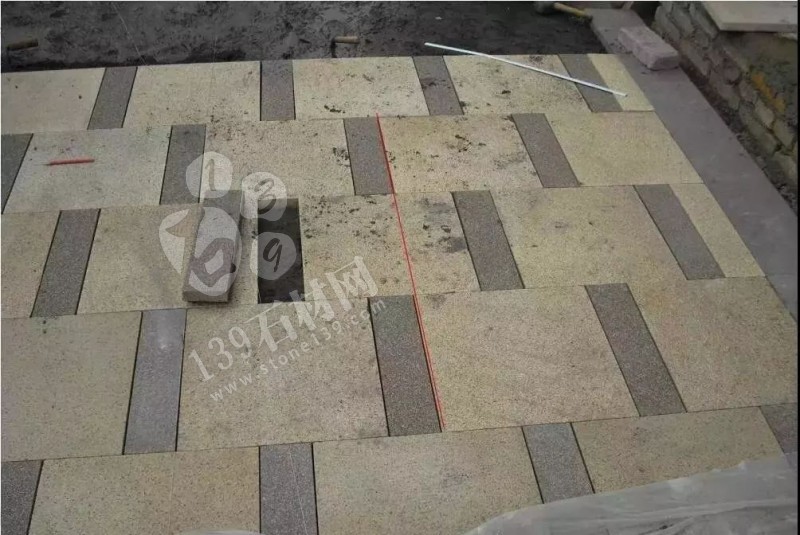

走邊勾縫要求

走邊勾縫不同顏色的效果對比

防護劑效果不理想
圖一底部防護劑受凍表現
圖二保濕防護劑受凍表現

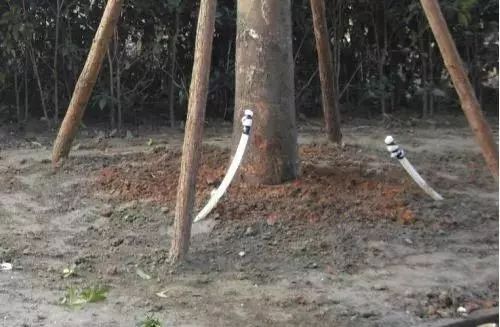

種植穴深度定位錯誤

8棵櫸樹定位一樣,沒有考慮現場實際情況為有6棵在草坪上

刨土球
各灌木品種之間沒有預留足夠的生長空間及修剪空間
生長及修剪空間應預留
