按照正常施工工序,主要從鋪裝排版原則、二次搬運時的成品保護、石材清洗和六面防護、施工樣板、鋪裝施工時具體工藝、縫寬控制、真假縫結合運用、成品保護、勾縫具體工藝、面層窨井蓋制作、石材清洗及面層保濕等方面進行敘述。
經驗教訓
主要從基層放坡;現場管理人員工藝交底不到位、具體施工工藝不了解、沒有督促施工單位提交全面的鋪裝排版圖、對原設計圖不熟悉;防護劑效果不理想;種植穴深度定位錯誤及灌木生長及修剪空間沒預留等方面敘述。
一、排版調整原則

為保證所有鋪裝縫都能對齊,現場出現很多板材規格,加工及施工難度都很大。

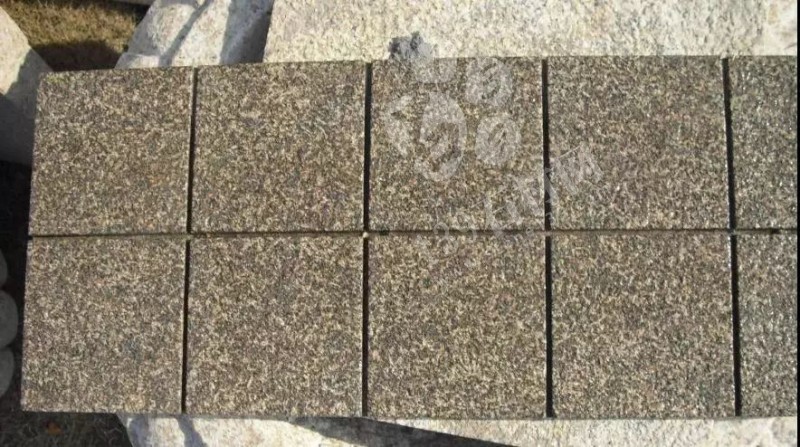

統一大面板材規格 、只在局部小范圍內有不同規格板材出現。

采用45°對拼 邊角允許少量出現不同規格的板材
二、不同排版的鋪裝效果

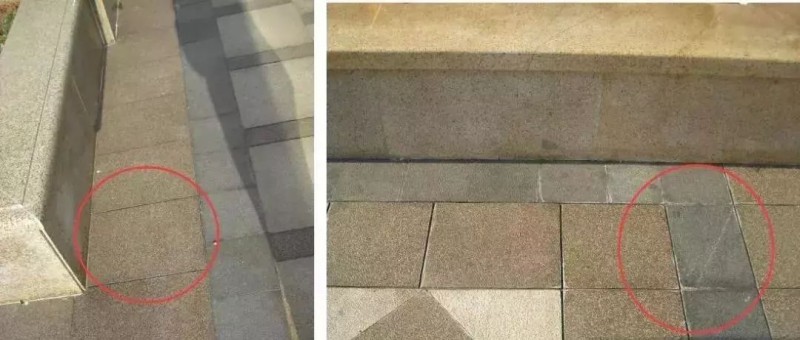

原排版圖 雖然出現1/4或不規則板,但保證了整體鋪裝效果

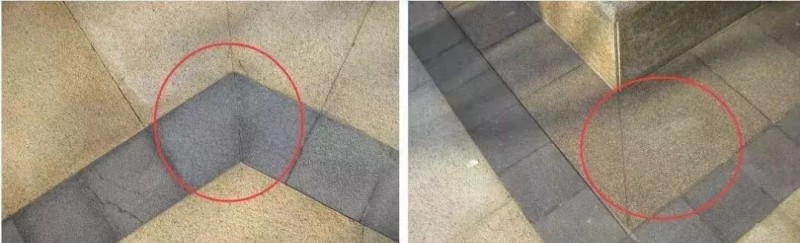

鋪裝排版時在邊角出現的45°對縫鋪的實際效果 根據現場實際情況,在較隱蔽的部位進行板材尺寸大小變化,以達到大面材質規格統一。

該部位石材根據現場加寬 該部位石材根據現場加長
“在鋪裝排版時,根據現場實際情況,以主入口中心線為基準向兩側擴展,允許邊角等較隱蔽的部位出現45°對拼或大小板材,大面鋪裝板材規格應盡量統一,以降低板材加工及施工難度”。

材料二次搬運時的成品保護

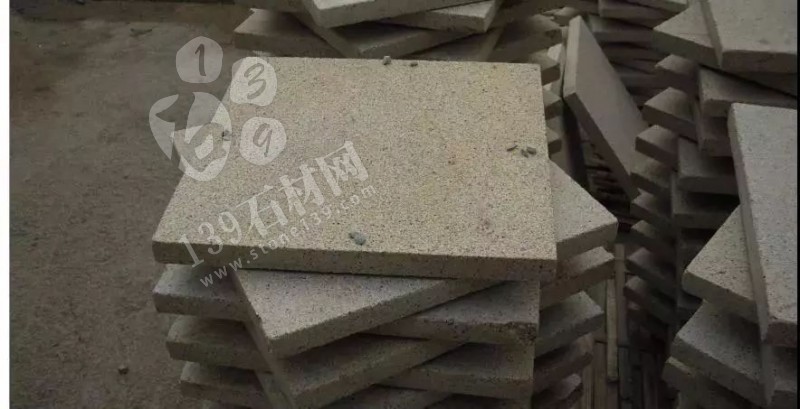

石材到場第一步——徹底清洗

石材到場第二步——完全晾干

清洗完后晾干——晾干時石材面層朝上

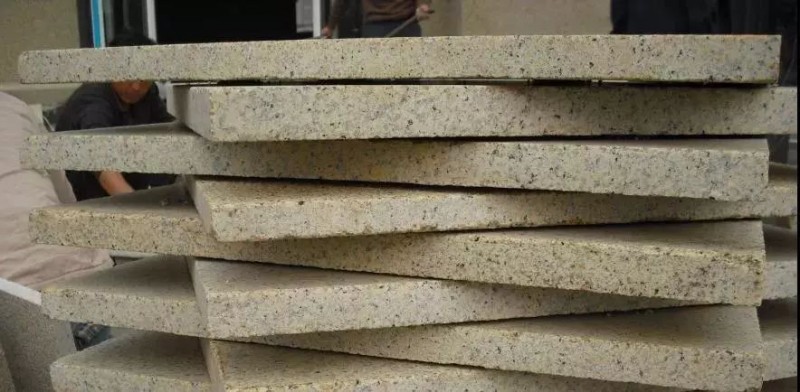

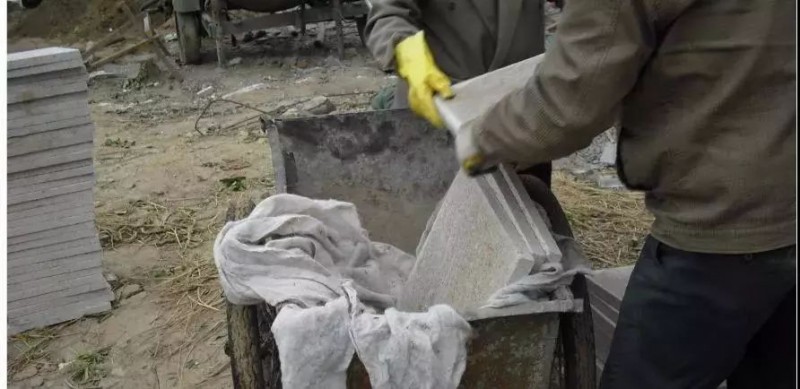

石材到場第三步——六面底防護

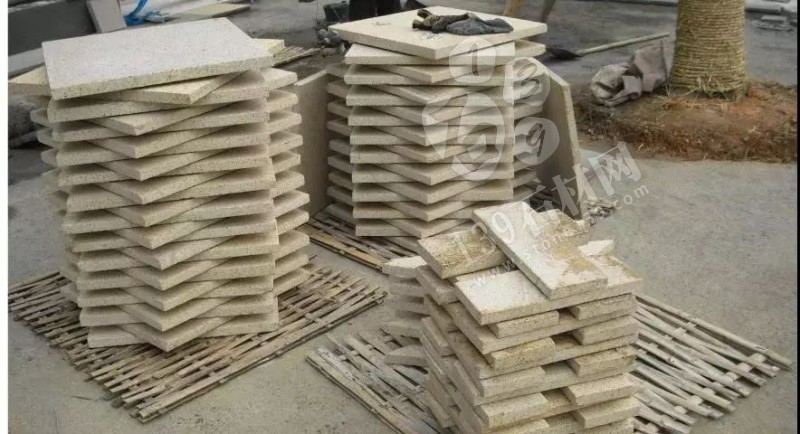

刷完防護放置——每塊四端都放有小石子

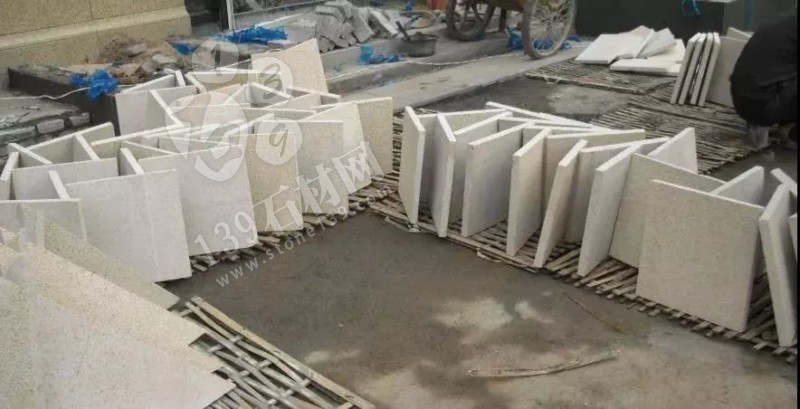

刷完防護時的現場疊放——面層朝下

刷完防護后的現場疊放——不同板材不同放置方法
三、石材防護
為達到石材防護的最佳效果,在石材進場時現場采用措施有:

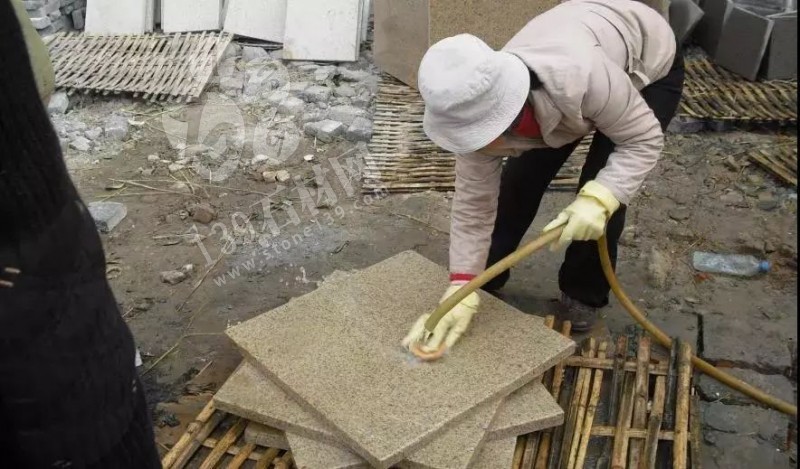

1、用水龍頭加板刷,邊沖邊刷,以保證每塊板材的清潔度;
2、清洗完后,因施工場地有限,不同的板材用不同的放置方式,以增加受風面積,加快干燥,因天氣因素,甚至用小太陽進行烘考。
3、完全晾干后固定人員進行六面防護,且配有專門搬運工,將做完防護石材逐塊放至指定地點,且塊與塊之間用小石子隔開,以加快晾干速度。一般防護做完石材放置時都面層朝下,這樣,鋪裝工人可以直接在背面抹黏結層。

實行樣板先行制
四、實行施工樣板先行制
為做好事前控制,在大面鋪裝前,將各區域不同組合材質都先做樣板,根據樣板效果來要求大面鋪裝時的施工工藝。樣板制作時做到:
1、包含不同區域的所有鋪裝材質組合;
2、各材質間縫寬效果與大面一致,且需用勾縫劑進行勾縫,勾縫顏色、效果也要與實際施工時一致;
3、各材質都做完六面底防護,且鋪裝完后,需進行面層保濕,施工樣板的最終效果要能反映大面鋪裝的實際效果。

特殊要求部位鋪裝前先進行地面彈線

黏結層施工前先進行套漿

施工工藝之鋪裝縫寬定位

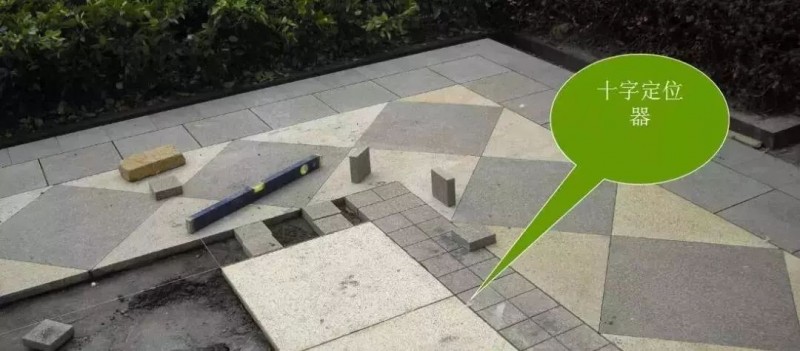

物管樓外側所有鋪裝縫寬定位都采用十字定位器與拉線結合進行精確定位,具體步驟如下(以圖示部位500*500黃金麻為例):

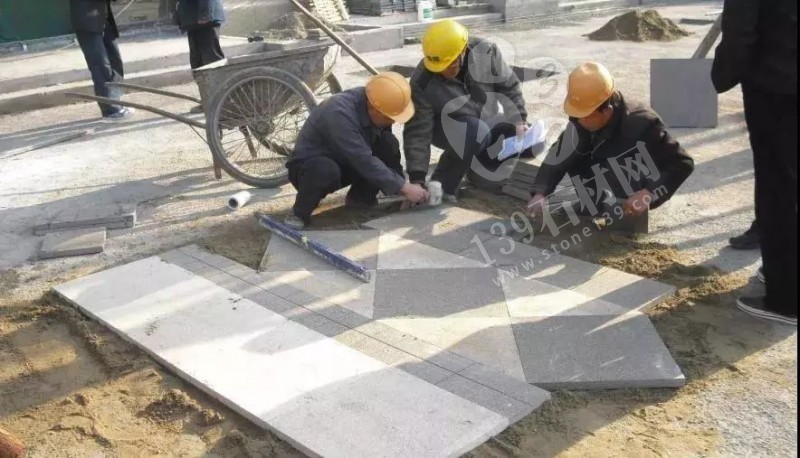

1、貴妃紅鋪裝完成后,用一塊標準的500*500黃金麻進行試鋪,該塊黃金麻與貴妃紅兩端用5MM的十字定位器進行精確定位,控制縫寬,然后,根據黃金麻另一邊線進行拉線固定 。

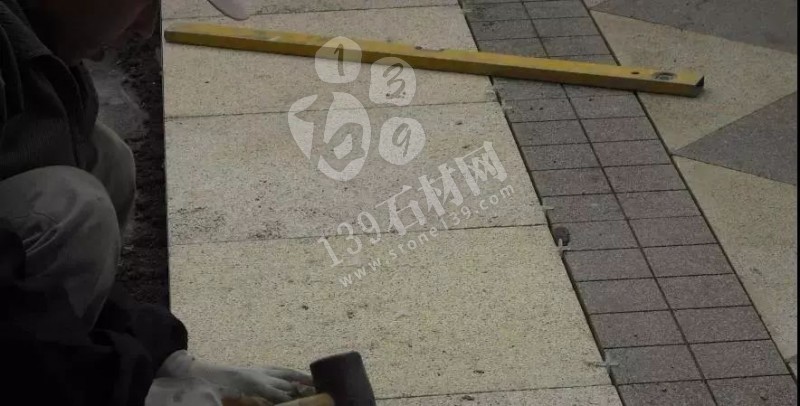

2、拉線位置確定后,下一塊板正式鋪時先以線為標準,邊線與拉線對齊,另一端再以十字定位器進行復核,控制縫寬。

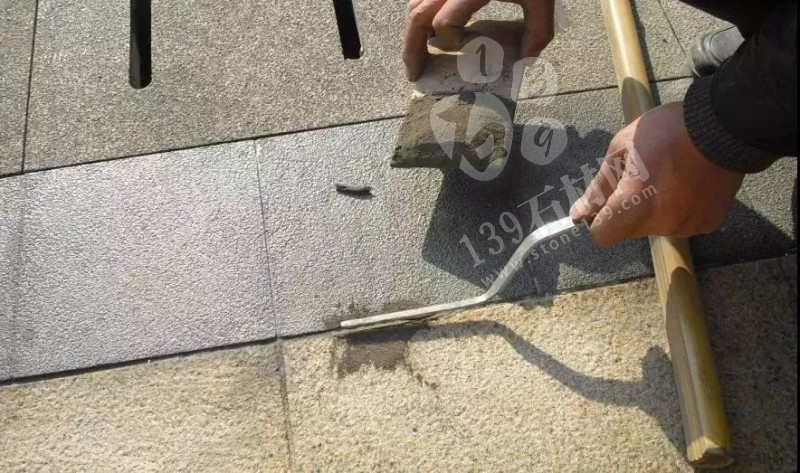

3、在實際施工時,對有偏差需要切割板材,在切割完成后都要對切割部位重新刷防護,待板晾干后再使用。

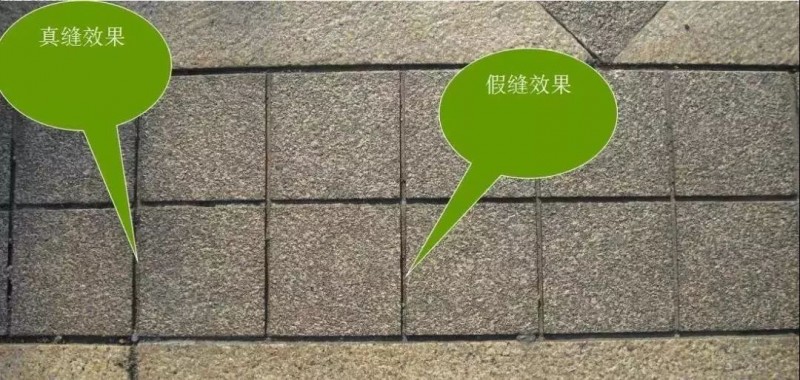

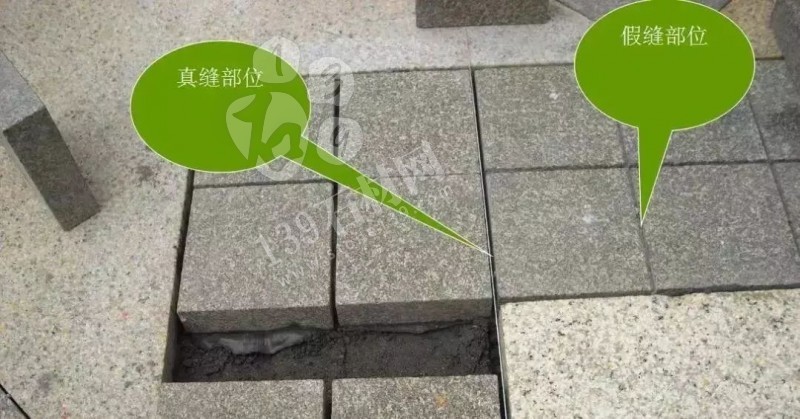

施工工藝之真假縫的結合運用
我們使用假縫主要是從以下幾方面考慮:
1、10CM*10CM的貴妃紅規格較小,若直接鋪貼,平整度效果不如假縫,而且,工程進度慢。
2、用4MM*6MM的假縫,與大面留縫硬質鋪裝縫寬只差1MM,肉眼差異不明顯,而且各假縫間縫寬一致,比正常勾縫更具立體感。

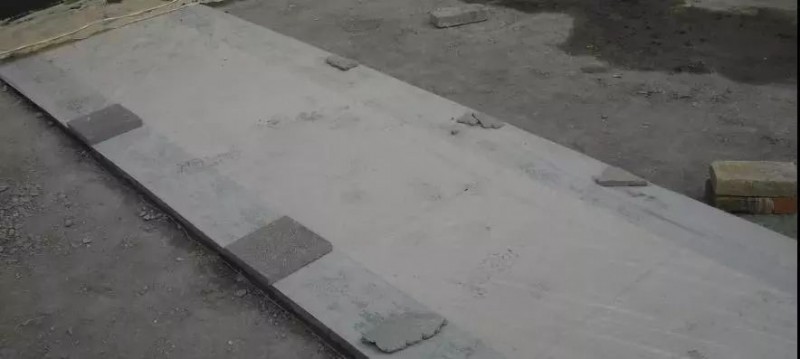

邊鋪邊做成品保護
鋪裝施工工序
在硬質鋪裝施工時,我們采取以下措施:
1、在局部邊框要求較高部位(如現場8米平臺部位),由于有多種規格板材組合且內部大面為45°斜鋪,為精確尺寸,將鋪裝排版圖精確放至施工地面上;
2、為增加黏結度,在基層上先進行套漿;
3、施工完后及時進行成品保護,做到邊鋪邊覆蓋;
